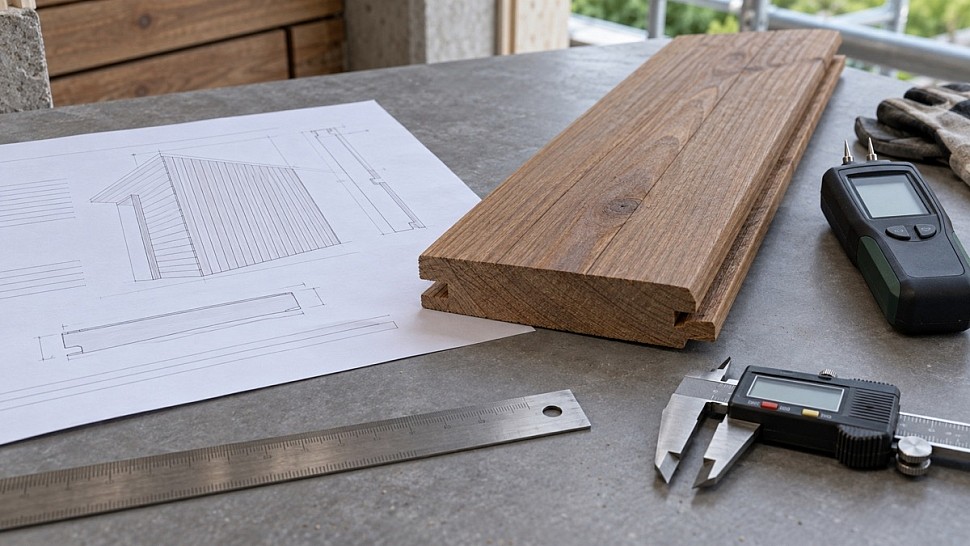

Фраза «нужен планкен из лиственницы, сорт хороший» не является техническим заданием. Два поставщика прочитают её по-разному, предложат несопоставимые позиции, а спор о качестве начнётся уже после доставки. Хорошее ТЗ переводит ожидания архитектора, снабжения и монтажников в проверяемые параметры.
Короткий ответ: В ТЗ должны быть идентифицированы материал и профиль, рабочие размеры, сортность, допустимый визуальный диапазон, влажность, длины, объём, покрытие, упаковка, маркировка, график, метод приёмки и порядок работы с несоответствиями. Эталон и мокап становятся приложениями, а не устной договорённостью.
Из каких блоков состоит рабочее ТЗ
Для крупного заказчика решение должно быть проверяемым и воспроизводимым. До закупки команда проекта фиксирует следующие параметры:
назначение и условия эксплуатации материала
порода или класс термообработки
профиль с чертежом и рабочими размерами
сорт и правила оценки лицевой стороны
влажность и метод измерения
ведомость длин и объём по зонам
покрытие, крепёж и обработка торцов

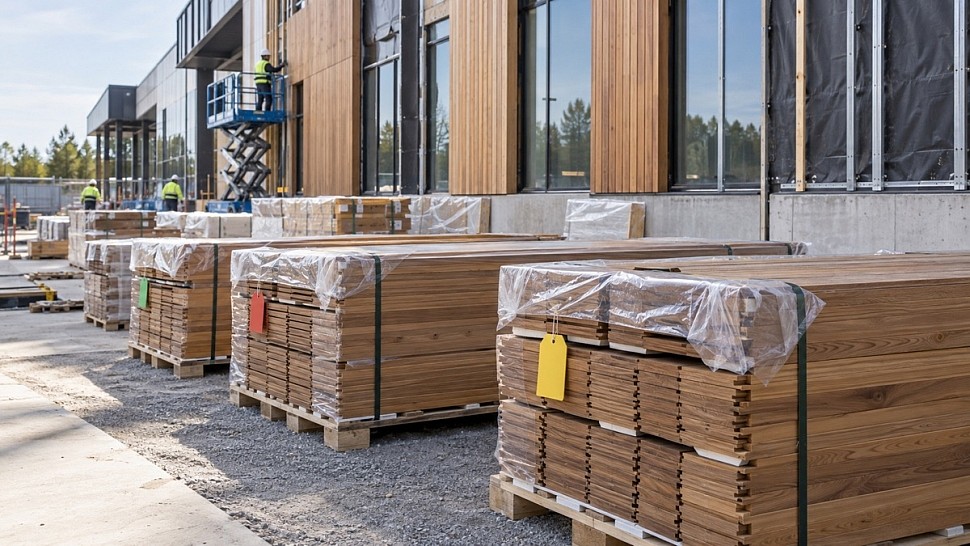

упаковка, маркировка и календарный график
Древесина меняет влажность и размеры вместе с окружающей средой, причём изменения вдоль и поперёк волокон различаются.1 Термомодификация обычно улучшает размерную стабильность, однако не отменяет проектирование узла, защиту от постоянного увлажнения и соблюдение области применения.2
Что писать вместо расплывчатых формулировок
Слабая формулировка
Проверяемая формулировка
Чем подтвердить
«ровная доска»
указать контролируемые виды отклонений и метод замера
рейка, щуп, схема измерения
«сухая»
диапазон влажности и момент контроля
протокол и модель влагомера
«без сучков»
наименование сорта и допустимые признаки
описание + эталон
«нужны разные длины»
ведомость количества по каждой длине
пофасадная спецификация
«хорошая упаковка»
жёсткие прокладки, защита торцов, маркировка
фото утверждённой пачки
Таблица — отправная точка для рабочего документа. Числовые критерии, допуски, частоту контроля и ответственных следует перенести в ТЗ, проект или регламент конкретного объекта.
Практический контроль лучше проводить на реальном профиле и серийном материале, сохраняя результаты в журнале проекта.
Порядок подготовки задания
Получите рабочие чертежи и разбейте объём по зонам монтажа.
Уточните у монтажника фактическую рабочую ширину профиля и систему крепления.
Согласуйте с архитектором эталон цвета, текстуры и допустимую вариативность.
Проверьте доступные производственные длины до финального раскроя.
Добавьте протокол приёмки, форму маркировки и график поставок.
На каждом этапе полезно сохранять исходные данные: номер партии, фотографии, версии чертежей, показания приборов и фамилию ответственного. Тогда изменение можно локализовать, а не проверять весь объект заново.
Для тендера и договора: перенесите ключевые параметры из этого раздела в приложение к спецификации. Устные ожидания невозможно одинаково повторить в нескольких производственных партиях.
Минимальные приложения
чертёж поперечного сечения профиля
ведомость объёмов и длин по зонам
фотографии или физические эталоны сорта
схема раскладки и направление лицевой стороны
карта покрытия с номером цвета и числом слоёв
форма паспорта партии и акта входного контроля
Особенно важно отделять свойства материала от качества конструкции. Даже стабильная доска не компенсирует застой воды, неверный шаг опор, несовместимый крепёж или отсутствие вентиляции.
Решение оценивают не только по образцу доски, но и по тому, как оно работает в составе готового объекта.
Типичные ошибки
Ошибка
Почему это риск
Копировать ТЗ с другого объекта
Меняются подсистема, климат, длины и визуальная задача.
Указывать только номинальный размер
После профилирования полезная ширина отличается.
Не связывать доску с крепежом
Профиль может оказаться несовместимым с выбранной системой.
Оставлять сорт «по ГОСТ» без эталона
Участники могут по-разному оценить лицевую поверхность.
Чек-лист перед следующим этапом
□ назначение материала описано
□ чертёж профиля приложен
□ единицы измерения однозначны
□ эталон подписан
□ длины разбиты по зонам
□ контроль и рекламации прописаны
□ версия ТЗ и дата указаны на каждой странице
Чек-лист можно добавить в журнал работ или к заявке на поставку. Пункт считается закрытым не после устного подтверждения, а после документа, измерения, фотографии или принятого образца.
Практический результат: после такой проверки у снабжения появляется однозначная заявка, у технадзора — понятные критерии, а у монтажника — материал и узел, с которыми можно работать без импровизации. Если хотя бы один критичный пункт не закрыт, безопаснее локально остановить следующий этап, уточнить решение на образце и только затем тиражировать его на всю площадь.
Terembrus может помочь собрать комплект под спецификацию: доску, подходящий крепёж и защитную систему, а также согласовать образцы и график партий. Окончательные сечения, нагрузки, узлы и обязательные требования определяют проектировщики соответствующих разделов.
Частые вопросы
Кто должен выпускать ТЗ?
ПТО или проектировщик собирает документ, но его обязательно согласуют архитектор, снабжение, монтажник и технадзор.
Можно ли указать конкретный товар?
Да, но всё равно полезно перечислить критичные характеристики: артикул может измениться, а требования проекта должны сохраниться.
Нужен ли образец при точном сорте?
Да. Образец фиксирует визуальные ожидания и снижает субъективность при приёмке природного материала.
