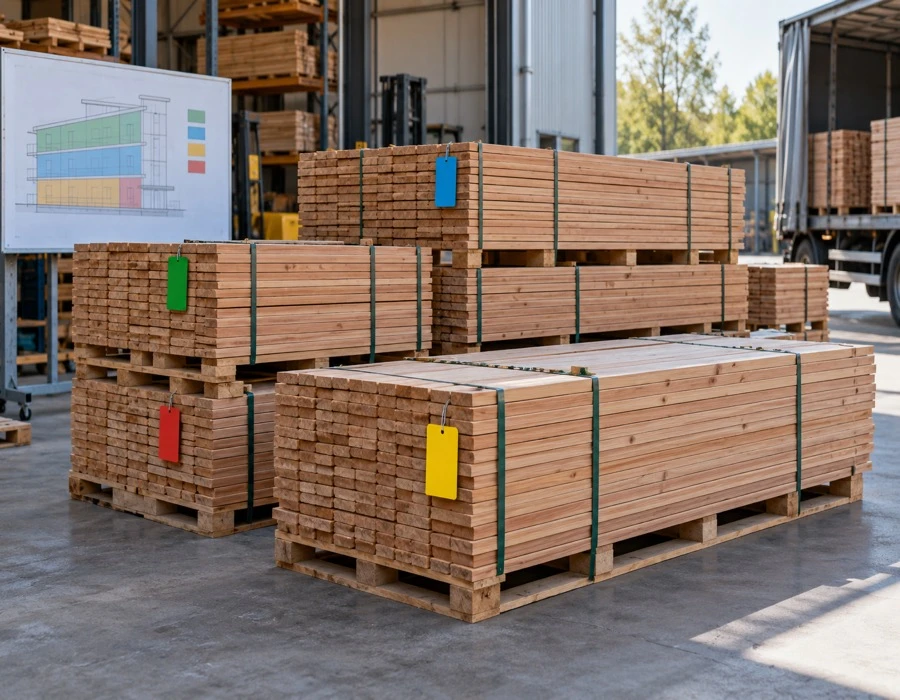

На складе может быть весь объём планкена, но монтаж всё равно остановится, если нужная длина лежит в нижней пачке или уехала на другую секцию. Пофасадная комплектация связывает спецификацию с очередностью работ и уменьшает двойное перемещение материала.
Короткий ответ: Материал делят по корпусам, фасадам, отметкам и захваткам ещё до отгрузки. Каждая пачка получает уникальный код, ведомость состава, ориентацию выгрузки и связь с чертежом. Изменения и перераспределение проходят через журнал, чтобы сохранить резерв и прослеживаемость.
Что кодировать в маркировке
Для крупного заказчика решение должно быть проверяемым и воспроизводимым. До закупки команда проекта фиксирует следующие параметры:
объект и очередь строительства
корпус или секцию
фасад и высотную отметку
захватку и дату монтажа
профиль, сорт, цвет и партию
длины и количество
массу, центр строповки и порядок вскрытия
Древесина меняет влажность и размеры вместе с окружающей средой, причём изменения вдоль и поперёк волокон различаются.1 Термомодификация обычно улучшает размерную стабильность, однако не отменяет проектирование узла, защиту от постоянного увлажнения и соблюдение области применения.2
Пример структуры кода пачки
Фрагмент
Значение
Пример
K2
корпус
корпус 2
F-S
фасад
южный
L03
уровень
третий монтажный ярус
Z05
захватка
участок 5
P17
партия
серийная партия 17
Таблица — отправная точка для рабочего документа. Числовые критерии, допуски, частоту контроля и ответственных следует перенести в ТЗ, проект или регламент конкретного объекта.
Практический контроль лучше проводить на реальном профиле и серийном материале, сохраняя результаты в журнале проекта.
От BIM или чертежа до пачки
Разбейте ведомость на монтажные зоны и определите потребность в длинах.
Согласуйте максимальный вес и габарит для доступной техники.
Создайте уникальные коды и не используйте один номер повторно.

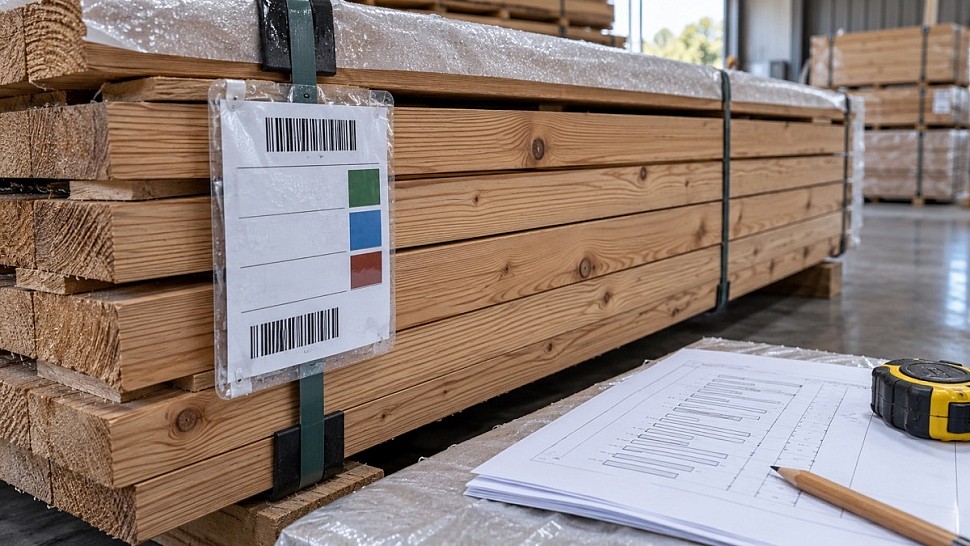

Вложите влагостойкую ведомость и продублируйте этикетку с двух сторон.

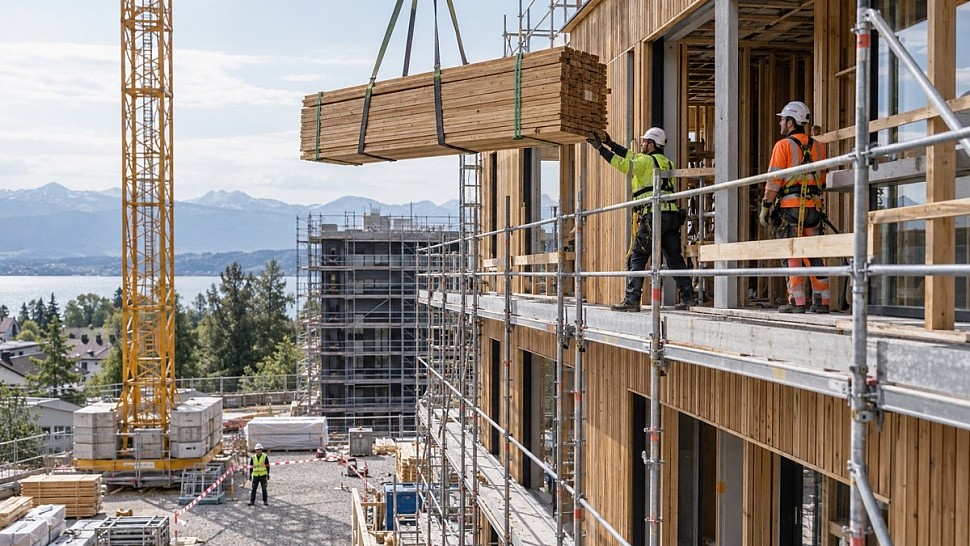

Погрузите машину в обратной последовательности разгрузки.
Сканируйте или записывайте перемещение пачки на объекте.
На каждом этапе полезно сохранять исходные данные: номер партии, фотографии, версии чертежей, показания приборов и фамилию ответственного. Тогда изменение можно локализовать, а не проверять весь объект заново.
Для тендера и договора: перенесите ключевые параметры из этого раздела в приложение к спецификации. Устные ожидания невозможно одинаково повторить в нескольких производственных партиях.
Как сохранить резерв
не разрешать бригаде брать доски с соседнего фасада без записи
выделить общий технологический резерв и резерв по цвету
хранить ремонтный запас отдельно от текущего расхода
ежедневно сверять остаток длин с планом
перекомплектовывать только после подтверждения ПТО
сохранять этикетку до полного использования пачки
Особенно важно отделять свойства материала от качества конструкции. Даже стабильная доска не компенсирует застой воды, неверный шаг опор, несовместимый крепёж или отсутствие вентиляции.
Решение оценивают не только по образцу доски, но и по тому, как оно работает в составе готового объекта.
Типичные ошибки
Ошибка
Почему это риск
Маркировать только плёнку сверху
После частичного вскрытия идентификация теряется.
Комплектовать по общему м²
Монтажнику не хватает конкретных длин.
Ставить пачки без учёта очередности
Возникают повторные перестановки и повреждения.
Не учитывать грузоподъёмность
Пачка не попадает на нужный ярус.
Чек-лист перед следующим этапом
□ зоны связаны с чертежами
□ ведомость длин выпущена
□ коды уникальны
□ этикетки защищены и дублированы
□ порядок загрузки согласован
□ резерв отделён
□ движение пачек записывается
Чек-лист можно добавить в журнал работ или к заявке на поставку. Пункт считается закрытым не после устного подтверждения, а после документа, измерения, фотографии или принятого образца.
Практический результат: после такой проверки у снабжения появляется однозначная заявка, у технадзора — понятные критерии, а у монтажника — материал и узел, с которыми можно работать без импровизации. Если хотя бы один критичный пункт не закрыт, безопаснее локально остановить следующий этап, уточнить решение на образце и только затем тиражировать его на всю площадь.
Terembrus может помочь собрать комплект под спецификацию: доску, подходящий крепёж и защитную систему, а также согласовать образцы и график партий. Окончательные сечения, нагрузки, узлы и обязательные требования определяют проектировщики соответствующих разделов.
Частые вопросы
Нужен ли QR-код?
Он ускоряет учёт, но только при наличии простой системы и ответственных; читаемая текстовая маркировка всё равно нужна.
Можно ли смешивать партии на фасаде?
Только после визуальной проверки и по согласованной схеме, особенно если материал покрыт или имеет заметный оттенок.
Что указывать монтажнику на этикетке?
Зону, профиль, лицевую сторону, длины, количество, статус контроля и ссылку на актуальный чертёж.
